近期,交通集團多個項目掀起了節后復工復產建設熱潮。項目建設現場機械轟鳴交響、墩柱成排林立,工人們有序地開展測量、焊接、澆筑等作業……
長深高速河惠段改擴建項目
長深高速河惠段改擴建項目是廣東省“交通強國”建設試點工程,全長約116.6公里,起于河源市東源縣,終于惠州市惠陽區,采用雙向八車道高速公路標準改擴建,設計時速120公里。
東江特大橋是項目全線控制性工程,項目智慧預制件生產中心提前生產鋼筋約1500條,砂石和水泥近1000噸,現場安置吊車、半掛車等設備共8臺,為節后該橋墩身澆筑和掛籃施工做足準備,爭取大橋早日合龍。

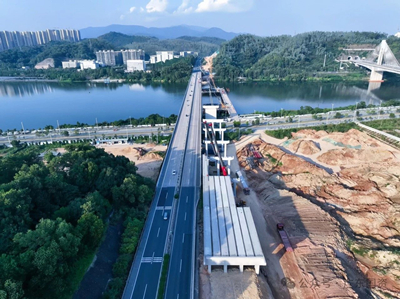

東江特大橋建設如火如荼,成排立柱拔地而起

除了橋梁工程建設,項目路面攤鋪、高邊坡等建設也正如火如荼,在惠州西服務區、河源城南段等路面施工點位,一輛輛運料車往返穿梭,不斷運送瀝青材料,2臺攤鋪機、數臺壓路機整齊排列,嚴實地將瀝青鋪設到路基上,一路勻速前進給兩側拼寬道路“上新裝”。
截至目前,長深高速河惠段改擴建項目路基工程基本完成,路面工程完成20%,正全力推進路面結構層和橋梁架設施工。
深汕西高速改擴建項目
深汕西高速改擴建項目起于汕尾市陸豐,路線向西途經汕尾市、深汕特別合作區、惠州市、深圳市,終點位于深圳市龍崗區,全長約146公里,全線按照雙向八車道高速公路標準進行改擴建。
在重點工程春節期間不停工的前提下,項目研判全面復工的各個環節,協同施工單位形成復工方案,確保各工點高效復工。目前,已有超過1600名建設者回到工作崗位,90臺大型設備、62個工點投入生產建設,項目全線形成強大合力,共同推動項目建設。

在深汕西高速改擴建項目圓墩隧道建設現場,工人們正開展施工改造工作

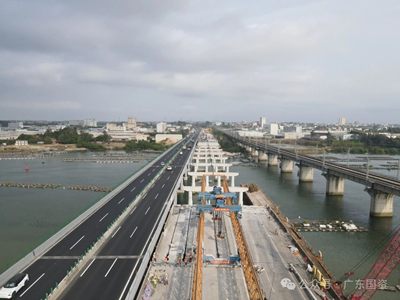

經過持續高效的生產建設,項目全線工程已全面鋪開。深圳惠州段吉隆至淡水2號大橋約54.7公里已完成八車道改造,同時已基本完成深圳段第二階段5.5公里交通轉換;汕尾及合作區路段改線新建段29.9公里已順利完成交工驗收,項目全線預計2024年通車。
茂湛高速改擴建項目
茂湛高速改擴建項目同樣開足馬力,全面復工并開展安全檢查,強化安全教育培訓,確保安全施工與高質量生產同步推進。
茂湛高速改擴建項目參建各方加強協調,梁板拆除、棧橋施工、橋梁一隊共73名施工人員全部返崗,配合2臺架橋機、運梁車及履帶式起重機,4臺門式起重機開啟重難點工程石門大橋舊橋拆除、新橋重建等相關工作,為完善粵西路網、促進粵西地區與珠三角串聯互通和粵港澳大灣區發揮輻射作用奠定堅實基礎。
在茂湛高速改擴建項目石門大橋施工現場,工人正在拆除舊橋梁板
獅子洋通道項目
大年初十,獅子洋通道項目吹響了春季施工的沖鋒號,項目開年即進入到全面大干狀態。全線34個工點已全部開動,2200名建設者積極投身到緊張的施工中。

目前,獅子洋通道項目建設已全面鋪開,獅子洋大橋主塔已進入承臺施工階段,主橋鋼殼首節段成功通過驗收,東錨碇已順利封底,西錨碇將于近日完成封底。
獅子洋通道東錨碇正在建設中
汕梅高速改擴建項目

在汕梅高速改擴建項目大亨大橋施工現場,一臺臺沖擊鉆正賣力地揮舞著錘頭,工人們正為樁基澆筑做準備,全身心投入復工復產。
節前,項目制定好復工復產計劃及關鍵節點施工方案,并進行了工藝推演;節后,優先推動大亨大橋、智慧梁場、雷公崠大橋、蓮花山隧道等關鍵工點全面復工,產值恢復至節前標準。

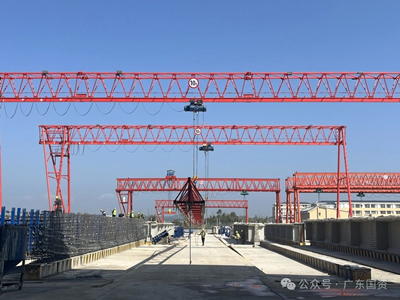

汕梅高速改擴建項目智慧梁場鋼筋吊裝
目前,汕梅高速改擴建項目建設進展順利,標段重點工程樁基和下部結構施工,路基土石方開挖和路基填筑正有序推進。
雄信高速
雄信高速全長約41公里,項目位于廣東韶關南雄境內,起于界址鎮寨背以北粵贛省界,與韶贛高速公路相接,終于南雄珠璣鎮,通車后將成為溝通粵贛的省際新通道。
節前,雄信高速瀝青路面上面層試驗段已順利完成鋪筑,中面層攤鋪施工全部完成。
雄信高速施工現場
目前,雄信高速路面、房建等關鍵節點工程已恢復全面施工狀態,土建、路面、監理、試驗、機電、交安等8家單位管理人員基本到位,已累計到崗人員320多人。
房建工程方面,項目服務“百千萬工程”、助力鄉村振興的重點工程——坪田銀杏森林服務區樓裝飾裝修也已全面鋪開,已進場作業人員52人,正加快推進玻璃幕墻、門窗、地磚、屋面瓦、內外墻涂料等施工。
目前,雄信項目總體進展順利,土建工程基本完成,路面工程進入沖刺階段,機電、交安、房建、綠化等附屬工程也都在加速推進中。
龍尋高速
龍尋高速起于河源市上坪鎮龍紫高速,止于粵贛省界,與尋烏至河源龍川高速公路江西段對接,路線全長約9.4公里,為廣東省重點建設項目。
在河源,龍尋高速已全面吹響節后復工復產號角,現場120多名參建人員和30余臺機械正有序作業。
在采取裝配式建筑預制拼裝成形的龍尋高速吉祥服務區內,建設者正在加快推進屋頂結構建設,“傘”形混凝土結構正在逐步構成服務樓主體,高空俯瞰,代表河源市花三角梅的城市旅游新名片即將成形。
龍尋高速吉祥服務區建設現場
目前,龍尋項目路面工程中面層基本完工,上面層已通過試驗段總結,交安工程穩步推進,服務區房建主體工程完成約70%,進入施工高潮階段。
廣肇、廣云高速改擴建項目
廣肇、廣云高速改擴建項目起點位于佛山市南海區丹灶鎮,終點位于云浮市云城區河口街道,接廣梧高速公路,途經3市4區13個鎮街,由原來的雙向四車道和雙向六車道,統一擴建為雙向八車道。
廣肇、廣云高速改擴建項目(廣昆高速公路粵境橫江至馬安段及馬安至河口段)從年初四陸續復工復產,400余名工人,100余臺套挖掘機、推土機、壓路機等設備,全面開展臨建設施建設。
廣云高速改擴建項目GYTJ3標開展實驗地坪澆筑
目前,廣肇、廣云高速改擴建項目正加速推進“三集中”場地建設進度,計劃三月底完成臨建設施建設。
廣珠段改擴建項目
在中山,廣珠段改擴建項目(廣澳高速公路南沙至珠海段改擴建工程)從年初八陸續復工復產,目前項目“三集中”、軟基處理、邊坡開挖、樁基、舊橋改造、路面枕梁、水穩基層等34個工點共1003人已復工復產,復工率已達節前水平。
一年春作首,萬事行為先。新的一年,交通集團將奮力當好廣東交通高質量發展開路先鋒,服務大局、主動作為,更好地推進粵港澳大灣區建設,以高質量落實推動高質量發展。
