10月2日4時8分,隨著92號風機葉輪與機艙在140米高空精準對接,廣東能源集團陽江青洲一、青洲二海上風電場項目(以下簡稱“青洲海上風電項目”)92臺風力發電機組全部完成安裝,標志著青洲海上風電項目進入并網投產的沖刺階段。

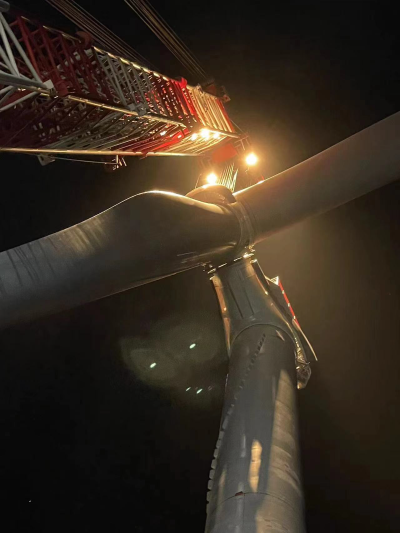

92號風機葉輪與機艙在高空精準對接
青洲海上風電項目場址位于陽江市青洲近海深水區海上風電規劃場址東北側,項目水深范圍37至44米,中心離岸距離50至55公里,規劃總裝機容量100萬千瓦,共布置92臺抗臺風型MySE11-230國產海上風力發電機組,配套建設的世界首座500千伏超高壓交流海上升壓站已于2023年6月27日完成安裝。

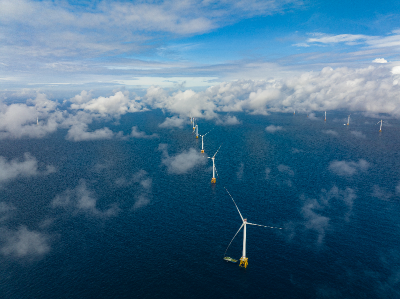

青洲海上風電項目場景圖
海上風力發電機組發出的電能通過集電海底電纜接入海上升壓站,升壓后通過500千伏海底電纜接入陸上集控中心,再由陸上集控中心通過送出線路輸送至電網,為經濟社會發展提供清潔能源支撐保障。
自2023年3月30日首臺風機開始安裝以來,歷時186個日夜,廣東能源集團所屬陽江海上風電公司積極統籌多方資源,先后組織“白鶴灘”“甌洋004”“甌洋005”“海龍風采”“海龍瑞彩”“鐵建風電01”“春天碧海”等優質風機安裝船進場施工,為項目接續開展海上風機安裝作業創造了有利條件。

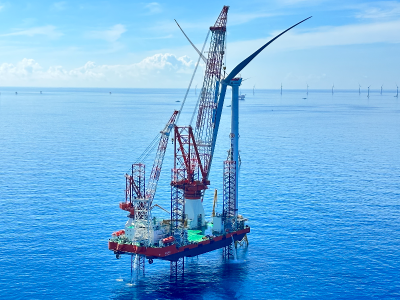

海上風力發電機組進行安裝施工作業
針對每臺風機所處位置和地質條件,陽江海上風電公司堅持精細化管理,按照“一機一方案、一吊一總結”工作原則,為每一臺風機制定了科學合理的吊裝施工方案,配合風機安裝船的高效調度,有力保障了92臺風力發電機組安裝作業的有序推進。
青洲海上風電項目全容量投產后,每年可輸送清潔電能約36億千瓦時,可節省標煤約105萬噸,減少二氧化碳排放約278萬噸。接下來,陽江海上風電公司將緊盯項目并網節點加快推進項目建設,以建設綠色智慧海上風電場為目標,力爭將項目打造成為平價上網海上風電示范項目,積極助推粵西地區經濟社會高質量發展。
