近日,廣物控股集團所屬廣物金屬與鐵投集團所屬基礎設施基金公司合作開發的云浮市云初大窩塘建筑用糜棱巖(片麻巖)礦山項目(以下簡稱“大窩塘礦山項目”)前置電力線路遷改工程首段110千伏都思線順利完工。
貫穿礦區主礦脈的電力線路遷改工程是大窩塘礦山項目建設的重要前置節點,壓占礦山首采區的110千伏都思線遷改“讓道”,為礦山項目建設按下“快進鍵”。
大窩塘礦山項目前置電力線路遷改工程首段110千伏都思線順利完工
大窩塘礦山項目是廣東省2024年重點建設項目,總投資50億元,礦區面積約3.18平方公里,開采儲量約7.8億噸,開采年限25年,投產后預計年產能2700萬噸,致力打造國內綠色智慧礦山項目樣板,服務粵港澳大灣區綠色建材穩價保供,助力鄉村振興和“百千萬工程”,推動產業有序轉移促進區域協調發展。
大窩塘礦山項目鳥瞰圖
政企聯動,合力鋪就遷改審批“快車道”
為確保電力線路遷改工程順利進行,大窩塘礦山項目成立工作專班,建立屬地政府、供電公司、村鎮定期溝通機制。工作專班與相關鎮街開展前置溝通、實地走訪村民,提前15天完成130余戶青賠任務。持續與供電單位對接施工進度及工程質量,每完成一道工序,立即組織一次中間檢查驗收工程。加快推進各項前期審批手續,快速取得電網和省網可研批復,林業、環評、水土保持、燃氣管道等環節均獲得一次性通過,為遷改工程實施爭取更多時間。
搶抓工期,全力跑出遷改施工“新速度”
工作專班秉承“搶進度、保安全、保質量”理念,統籌研究施工方案,優化施工工序,投入精干隊伍和施工設備。面對陡峭山地施工難度大、惡劣天氣影響等挑戰,以及區域停電窗口期短、施工工期緊等“三重難題”,遷改工程實施期間,日均投入施工人員150人、高峰作業期230人,65天全力奮戰完成遷改任務,成功搶抓停電窗口期。

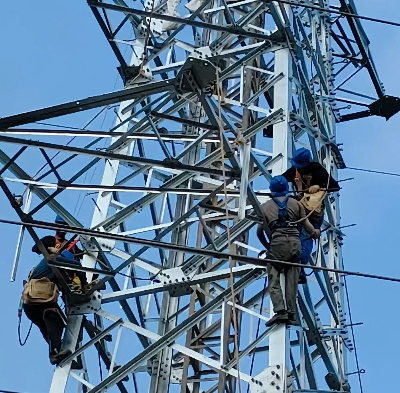

遷改工程施工現場抓進度、搶工期
隨著110千伏都思線電力線路遷改工作的順利完工,線路覆蓋的1鎮5村約6000戶用戶用電得到全面保障,作為大窩塘礦山項目電力線路遷改工程首段工程,具有良好的示范帶動效應。
110千伏都思線新建塔臺
接下來,廣物控股集團和鐵投集團將持續扎實落實省國資委高質量發展工作部署,加快推進大窩塘礦山項目建設,“以點帶面”集中力量將余下500千伏龍羅甲線、220千伏云珠線、110千伏初思線三條高壓線路遷出礦區安全范圍之外,推動大窩塘礦山項目快速推進建設進度,確保早日投產達效。
