1月15日下午,隨著最后一片鋼箱梁架設到位,黃茅??绾Mǖ乐幸龢蝽樌淆垺W?023年8月12日中引橋第一片鋼箱梁大節段順利吊裝以來,歷時5個月,黃茅??绾Mǖ纼勺I现鳂颉S茅海大橋與高欄港大橋成功完成海上“牽手”。

黃茅??绾Mǖ乐幸龢蚝淆埇F(xiàn)場
黃茅??绾Mǖ乐幸龢驗?600米鋼箱連續梁橋,左右幅分離,中間設置橫向連接箱,鋼箱梁大節段共32節,最大節段長123米、寬18.75米、高4米、重1340噸。中引橋鋼箱梁廠內整節段制造完成,再由運梁船運輸至施工區域,采用中鐵大橋局黃茅??绾Mǖ繲4標自有設備“大橋海鷗號”3600噸浮吊進行整孔分幅架設。

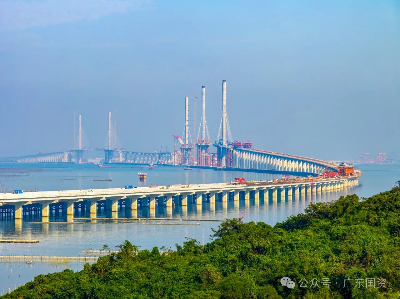

“大橋海鷗號”架設進行中
黃茅??绾Mǖ理椖恳越鉀Q鋼橋正交異性鋼橋面板結構疲勞病害為重點,以U肋雙面熔透焊接技術和先進視覺識別焊接機器人技術為基礎,全新規劃了國內建設規模最大、建設標準最高、配套最完善的橋梁板單元智能制造車間。單元件制造實現單元件100%無馬組裝,避免焊接馬板對母材的損傷;采用智能化焊接的過程中,智能設備使用率達100%,使生產效率提高了30%以上,一次焊縫合格率達99%以上。
“在鋼箱梁總拼過程中,我們積極推行便攜式焊接機器人、全方位焊接機器人及焊接群控系統等智能焊接技術的應用。焊接時長從1小時縮短至40分鐘,再到20分鐘,最終達到質量穩定、外觀成型優良的效果,不僅縮短了生產周期,也降低了人員勞動強度和制造成本?!蔽浯匦凸こ坦煞萦邢薰军S茅??绾Mǖ繥2標項目經理介紹道。
鋼箱梁施工智能監控平臺

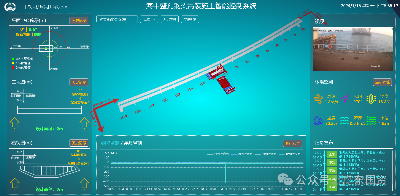

為進一步提升鋼箱梁架設精度,黃茅??绾Mǖ理椖坎捎昧舜罂玟撓淞簶蛘资┕と^程智能監控技術并搭建融合BIM的三維GIS平臺。在鋼箱梁運輸、架設過程中布設測點監測設備,綜合數據采集、數據傳輸、數據分析為一體,同時融入BIM模型、GIS地圖,聯動監測數據與輕量化模型,形成具備智能監測和控制功能的鋼箱梁施工智能監控平臺。
黃茅海跨海通道有關負責人表示:“我們對大型施工浮吊運行狀態及鋼箱梁行進姿態進行實時安全監測,確保吊裝過程可控,極大提升了鋼箱梁架設的安全性和精確度?!?/p>

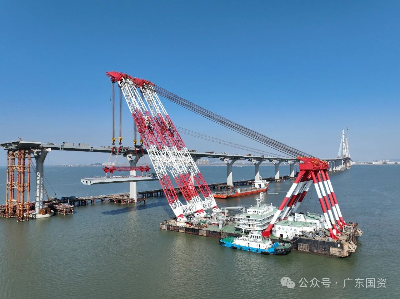

黃茅??绾Mǖ澜ㄔO(shè)現場
截至目前,黃茅??绾Mǖ赖奈遄魉蛢勺淼谰呀ㄔO(shè)完成,上部結構施工持續進行中,黃茅海大橋東塔鋼箱梁架設完成5節、中塔鋼箱梁架設完成9節、西塔鋼箱梁架設完成15節;高欄港大橋東塔鋼箱梁架設完成31節、西塔鋼箱梁架設完成33節,正全力向著高質量建成通車目標邁進。
